ZEC Bolesławiec wyjaśnia długą przerwę w dostawie ciepłej wody i ciepła
Chodzi o przebudowę sieci ciepłowniczej i ochronę przyrody.
(fot. Kazimierz Marczewski)
ZEC Sp. z o.o. w Bolesławcu odniósł się do felietonu Bolec.Info dotyczącego przerwy w dostawie ciepła i ciepłej wody. Spółka podkreśla, że prace prowadzone przy ul. Wróblewskiego nie są zwykłą awarią, ale skomplikowaną przebudową istniejącej infrastruktury ciepłowniczej w Bolesławcu.
ZEC informuje:
Inwestycja obejmuje likwidację napowietrznej sieci ciepłowniczej i zastąpienie jej nową siecią podziemną. Konieczne było także wykonanie sieci tymczasowej oraz przeprowadzenie kolejnych przełączeń. Jak wyjaśnia ZEC, takie działania wymagają czasowego wychłodzenia i opróżnienia sieci, dlatego nie mogą zostać wykonane bez przerwy technologicznej w dostawie ciepła.
Spółka wskazuje, że na harmonogram robót istotny wpływ miały obowiązki związane z ochroną chronionych gatunków ptaków i nietoperzy. Po przekazaniu placu budowy wykonawcy 14 kwietnia 2026 r. prowadzone były kontrole ornitologa i chiropterologa. Specjaliści stwierdzili miejsca gniazdowania i schronienia chronionych zwierząt. W związku z tym 30 kwietnia ZEC wystąpił do Regionalnego Dyrektora Ochrony Środowiska we Wrocławiu o wymagane zezwolenia.
Dopiero 19 sierpnia 2026 r. nadzór przyrodniczy potwierdził możliwość przeprowadzenia rozbiórki sieci bez ograniczeń. Wykonawca miał niezwłocznie przystąpić do zasadniczych prac. Obecnie prowadzone są między innymi demontaż istniejących zaworów oraz montaż nowych urządzeń dostosowanych do parametrów zmodernizowanej sieci. Roboty realizują równocześnie dwie brygady w dwóch komorach ciepłowniczych.
ZEC zaznacza, że wcześniejsza rozbiórka napowietrznej sieci nie była dopuszczalna z powodów prawnych i przyrodniczych. Według spółki nie można było także dowolnie przesunąć tych prac na maj, czerwiec lub lipiec, ponieważ przepisy dotyczące ochrony przyrody obowiązują inwestora tak samo jak przepisy budowlane, techniczne oraz zasady BHP.
Spółka podkreśla również, że większa liczba pracowników nie oznacza automatycznie krótszej przerwy w dostawie ciepła. Poszczególne etapy przebudowy muszą być wykonywane w określonej kolejności technologicznej, z zachowaniem bezpieczeństwa oraz wymaganych przełączeń.
ZEC deklaruje, że rozumie uciążliwość, jaką dla mieszkańców Bolesławca jest obecna przerwa w dostawie ciepła i ciepłej wody, oraz przeprasza za niedogodności. Jednocześnie spółka zapewnia, że wykonawca prowadzi prace intensywnie, a tempo robót daje podstawy do oczekiwania, że okres przerwy technologicznej może zostać skrócony.
Według ZEC mieszkańcy mają prawo oczekiwać sprawnej realizacji inwestycji, ale także rzetelnej informacji o tym, dlaczego części robót nie można było wykonać wcześniej. W przypadku przebudowy sieci ciepłowniczej przy ul. Wróblewskiego w Bolesławcu jednym z kluczowych uwarunkowań były obowiązki związane z ochroną przyrody, a nie brak wcześniejszych działań ze strony spółki.
Felieton możecie przeczytać tutaj:Mieszkańcy nie są zakładnikami waszych zardzewiałych rur!

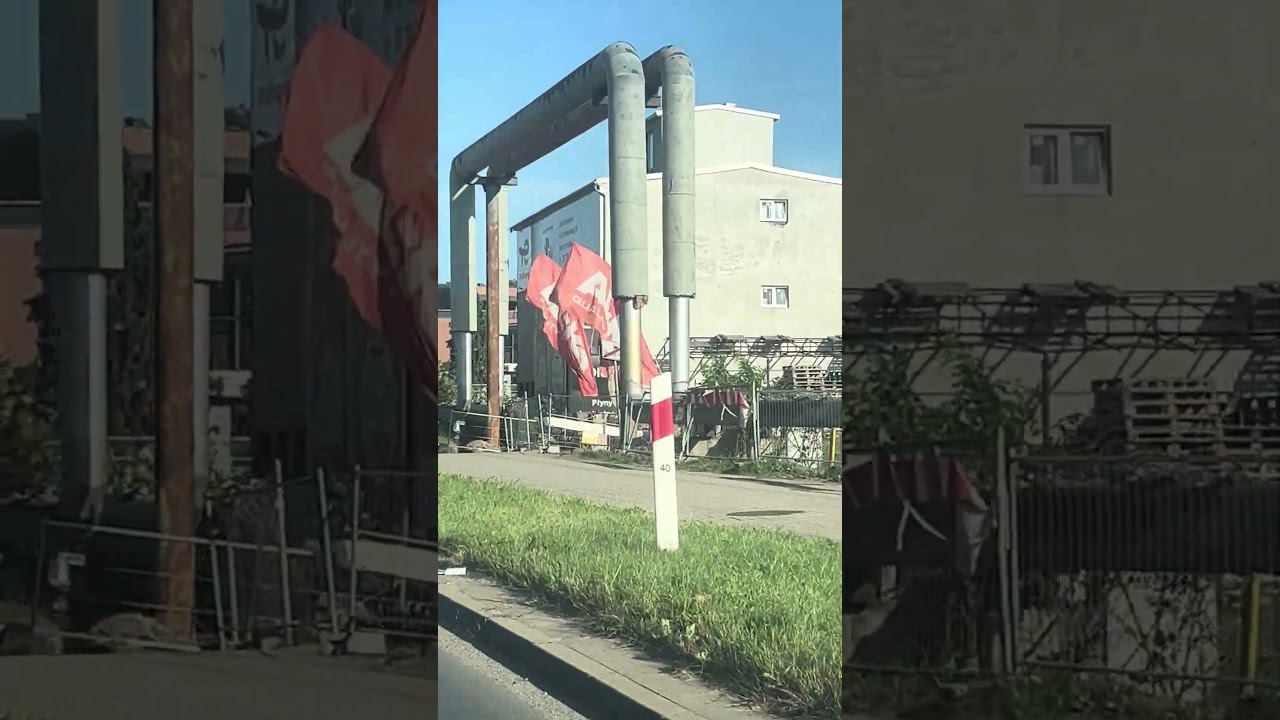

Zobaczcie jak "wre" przy tej inwestycji.
Co sądzicie o tym stanowisku spółki? Zapraszamy do dyskusji.
Sonda Bolec.Info
Jakie są Twoje oczekiwania wobec ZEC podczas trwania prac modernizacyjnych?
dziennikarz i redaktor portalu i gazety Bolec.Info. Prowadzący program "Rozmowa Bolec.Info".
Kontakt z Redakcją: redakcja@bolec.info · tel. +48 693-375-790
